明茂新能源公司加快充電站的建設進展
來源:明茂新能源 作者:孫志偉 瀏覽次數:2890 錄入時間:2018-02-23

愉快祥和的2018年春節的鞭炮聲剛剛落地,明茂新能源公司投資部就召集施工單位打響了新年工程建設的第一仗。

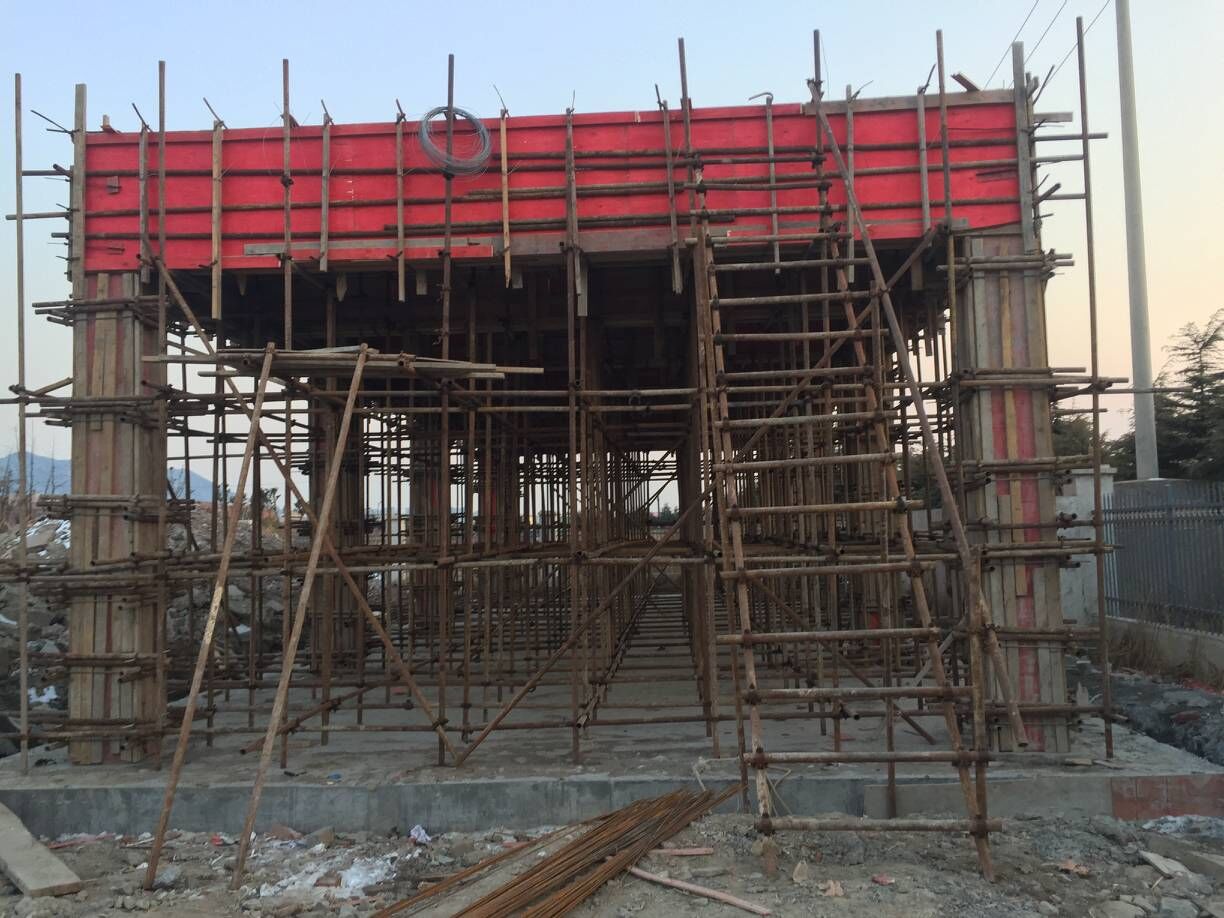

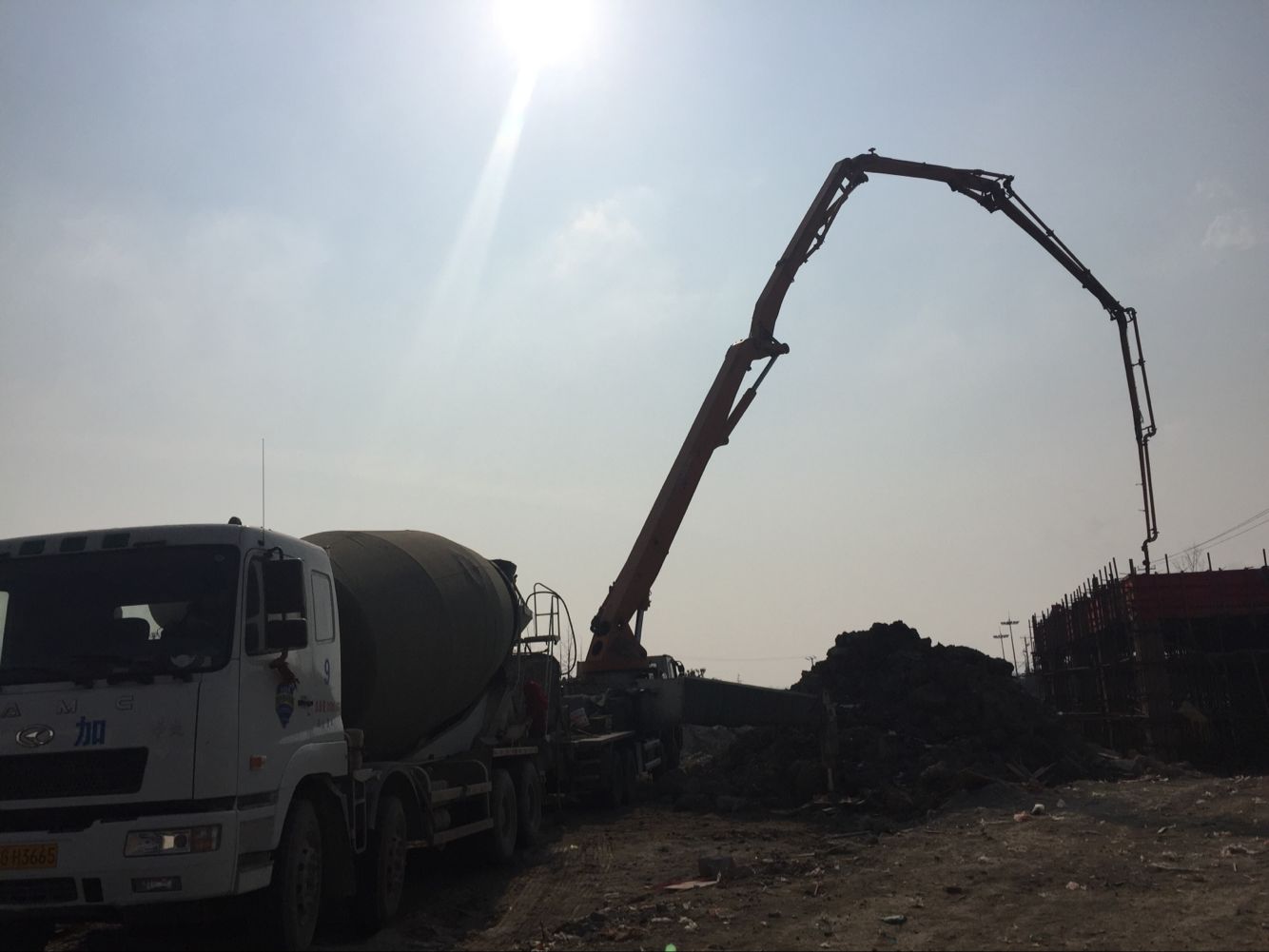

截至目前已完成了東海充電站、灌云充電站、海濱大道充電站、大浦保養廠充電站建設并完成了通電調試工作,其中海濱大道充電站已投入使用。灌南充電站的供電設計審圖已經完成,正在與供電局進行外線接入施工溝通,確定施工方案。大浦保養廠充電站的活動板房已經安裝完成,后臺設備與聯通網線也已經進行了安裝,隨后進行了設備檢查與調試工作,充電樁的后臺調試完成,待車輛調試完成可以生成充電數據后即可進行交付使用。贛榆充電站的充電設備已經到達場地內,待完成外線接入施工后即可進行安裝。平山北路充電站完成了配電房主體混凝土的澆筑工作,目前正在養護中,為了加快充電站建設進度,已要求施工單位提前準備好施工材料并把目前能施工的工序提前完成,節省施工周期。

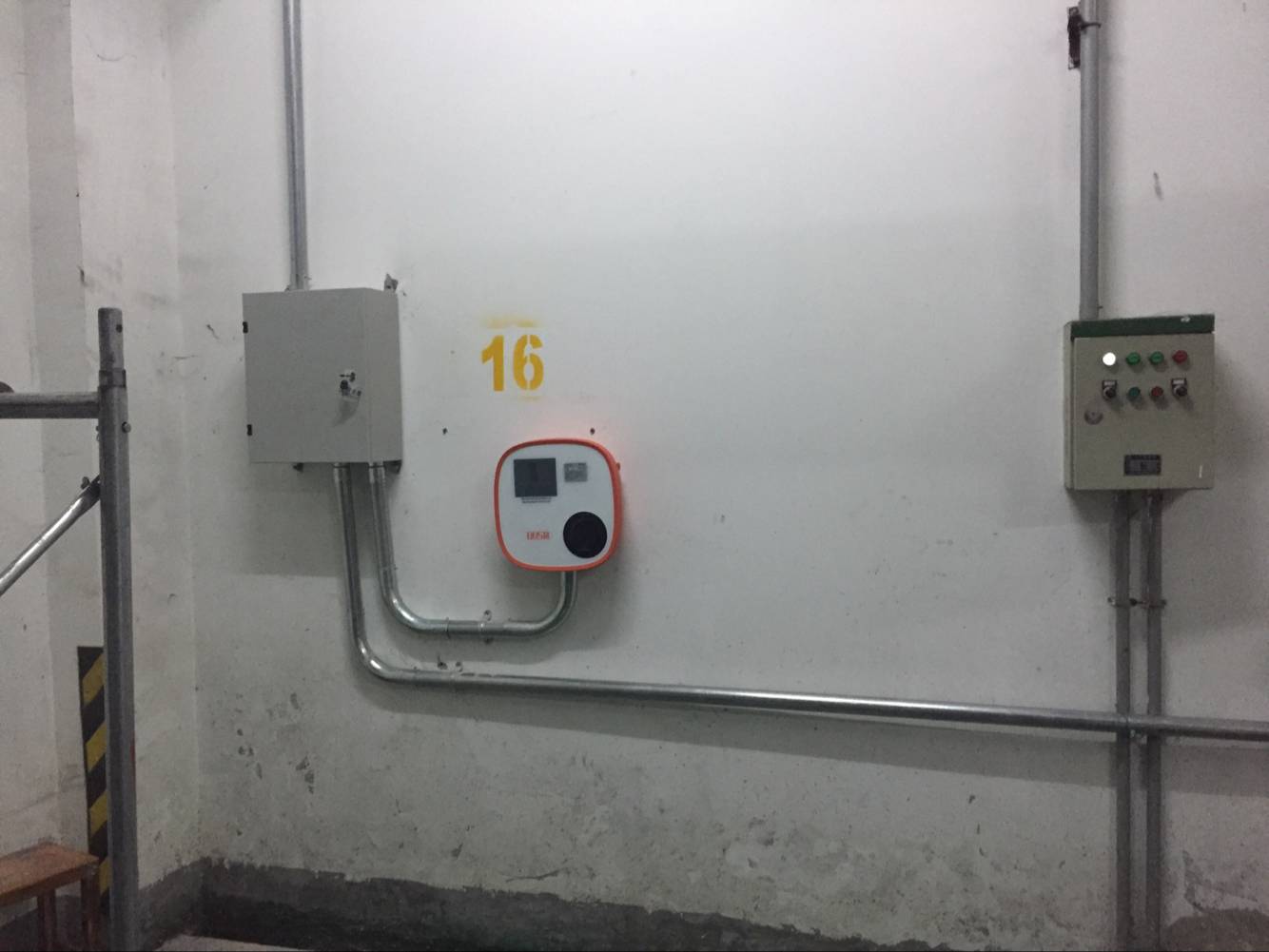

社會充電樁建設同步有序進行,灌南縣交通局廣場的四個充電樁已建設完成并完成了通電工作。因灌南縣公交車車輛運營需求,現提前啟動了四個充電樁給車輛充電,經過調試運行正常。市汽車公司租賃的兩臺新能源汽車已到達,配套的充電樁已經在新浦汽車總站地下停車場安裝完成通電,調試工作也已完成,可以正常充電,待完成交接手續后即可交付使用。
